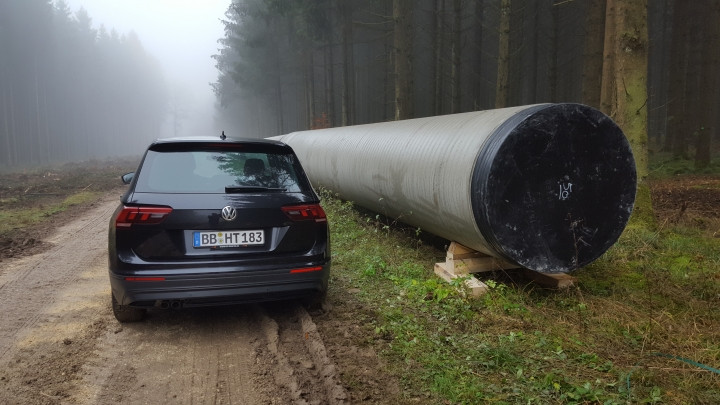

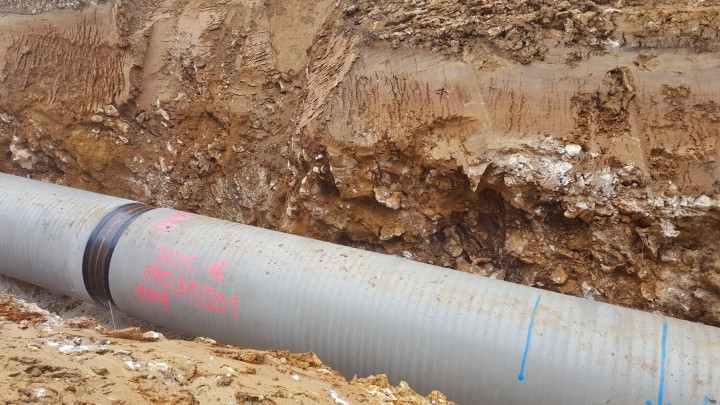

Für die Sanierung werden ca. 900 m Stahlleitungsrohr für Trinkwasser, DN 1400 in 12-m-Stangen, innen Zement, außen PE und zusätzliche Zementumhüllung verwendet.

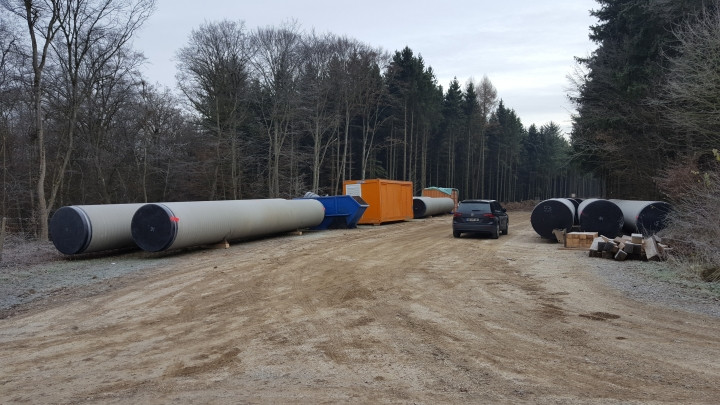

Seit 04.11.2019 werden täglich 3 Rohre angeliefert. Durch das hohe Gewicht (ca. 9 Tonnen/Rohr) kann jeweils nur eine Stange pro Lkw transportiert werden. Am 06.12. wurden die letzten 3 der insgesamt 75 Stangen Rohre geliefert.

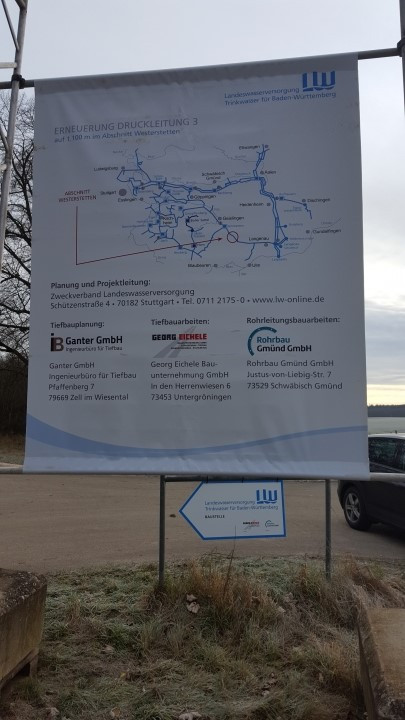

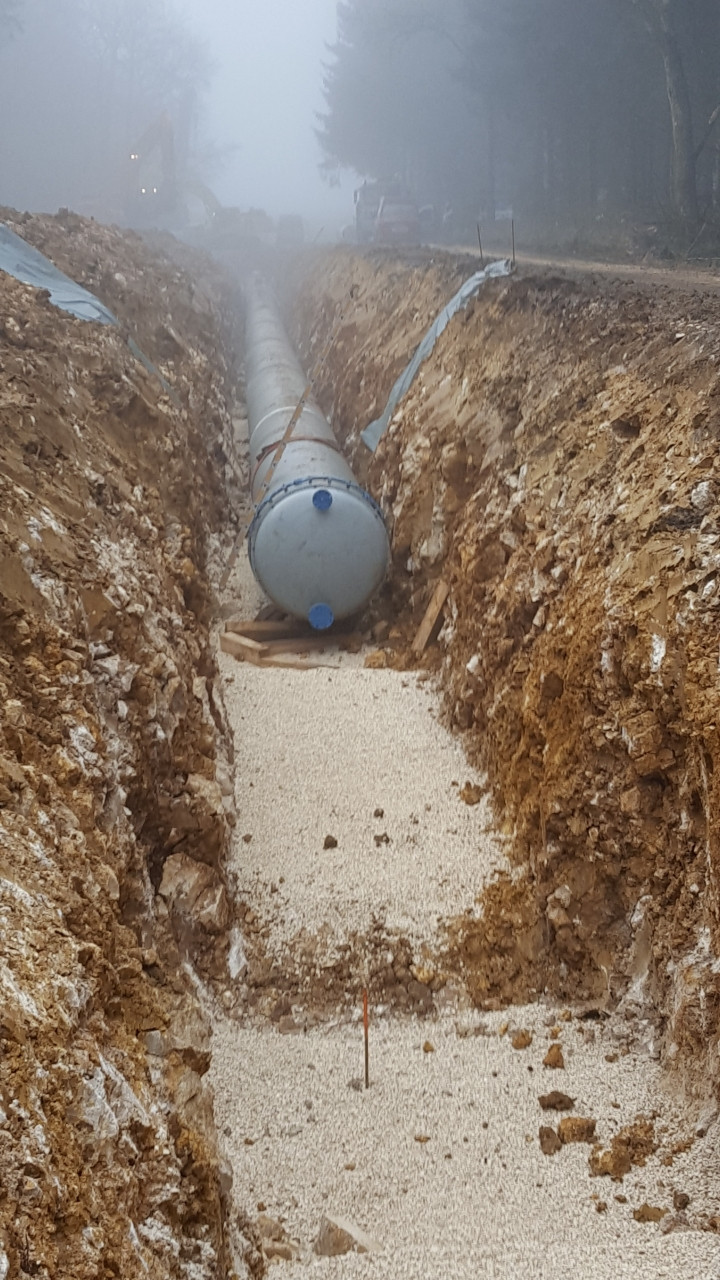

Die Tiefbau- und Rohrleitungsarbeiten werden durch die Rohrbau Gmünd GmbH, Schwäbisch Gmünd, ausgeführt.
